Quân đội vào cuộc, tăng tốc thi công đường dây 500kV Lào Cai – Vĩnh Yên
Từ ngày 16/6, Quân khu 2 đã điều động nhân lực và trang thiết bị để hỗ trợ Tập đoàn Điện lực Việt Nam (EVN) thi công đường dây 500kV Lào Cai – Vĩnh Yên.
“Chia lửa” cùng EVN
Gặp Trung tá Vũ Thanh Tùng – Phó Lữ đoàn trưởng Lữ đoàn Công binh 543, Quân khu 2 tại xã Lãng Công (huyện Sông Lô, tỉnh Vĩnh Phúc) vào cuối ngày 16/6, ông cho biết: Thực hiện mệnh lệnh của cấp trên giao, đơn vị chúng tôi cùng các lực lượng thuộc Lữ đoàn 297, Lữ đoàn Thông tin 604 và Bộ Tham mưu Quân khu 2 từ hôm nay (16/6) đã có mặt tại khu vực xã Bạch Lưu và xã Lãng Công (huyện Sông Lô, tỉnh Vĩnh Phúc) để phối hợp với Tập đoàn EVN thi công công trình đường dây 500kV Vĩnh Yên – Lào Cai.
Trung tá Vũ Thanh Tùng - Phó Lữ đoàn trưởng Lữ đoàn Công binh 543. Ảnh: Thu Hường
“Đây không chỉ là nhiệm vụ phối hợp dân sự mà còn là dịp huấn luyện thực tế quan trọng đối với lực lượng vũ trang chúng tôi. Mặc dù điều kiện thi công khó khăn do thời tiết mưa nắng thất thường, địa hình đồi núi hiểm trở, nhưng toàn lực lượng xác định rõ tinh thần “vượt nắng, thắng mưa”, không ngại gian khổ để cùng ngành điện hoàn thành nhiệm vụ theo đúng tiến độ Thủ tướng Chính phủ giao”- Trung tá Tùng chia sẻ.

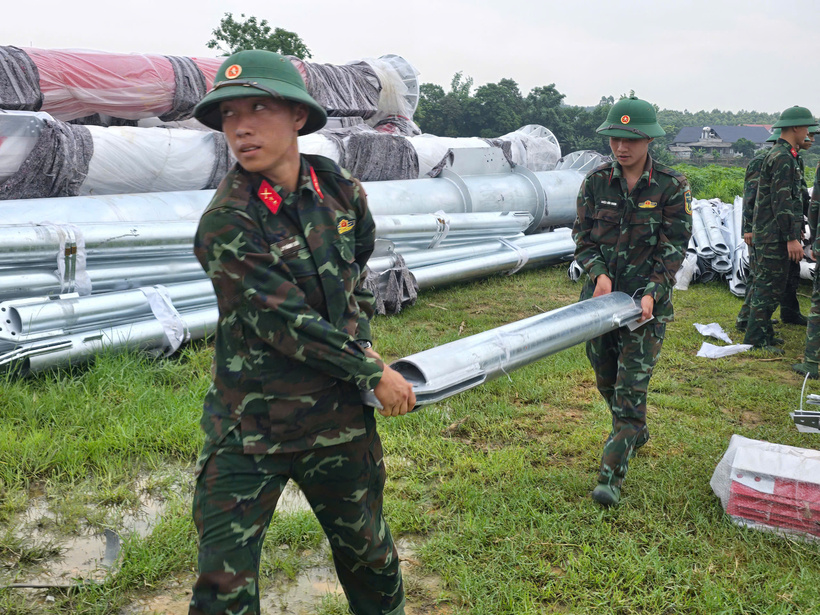

Trong ngày đầu triển khai, lực lượng Quân khu 2 đã huy động khoảng 100 cán bộ, chiến sĩ cùng 15 đầu thiết bị, phương tiện vận chuyển, xe cẩu, máy xúc, máy ủi... Các tổ, đội thi công đã được phân công nhiệm vụ cụ thể như, vận chuyển thiết bị, phát quang hành lang tuyến, hỗ trợ dựng cột, kéo dây… tập trung chủ yếu tại các vị trí cột 370, 373 và 375… đây là những vị trí hết sức khó khăn.
Lực lượng quân đội vào cuộc hỗ trợ EVN trong thi công đường dây 500kV Lào Cai - Vĩnh Yên. Ảnh: Thu Hường
Trung tá Vũ Thanh Tùng khẳng định, chỉ còn hai tháng để hoàn thành toàn bộ công trình, chúng tôi xác định rõ đây là nhiệm vụ chính trị trọng tâm, các đồng chí trong Đảng ủy Bộ Tư lệnh Quân khu cũng rất quan tâm, chỉ đạo sâu sát, động viên cán bộ, chiến sĩ thực hiện nhiệm vụ và quyết tâm cao nhất cùng với Tập đòan EVN hoàn thành dự án đường dây 500kV Lào Cai – Vĩnh Yên vào ngày 19/8 theo chỉ đạo của Thủ tướng Chính phủ.
Thi công giữa mùa mưa Tây Bắc, chạy đua với thời gian
Có mặt tại vị trí 370 trên địa bàn xã Bạch Lưu, ông Phan Hồ Quang - Phó Giám đốc Ban Quản lý dự án Điện 1 (EVN) cho biết: Đây là một trong những điểm vượt sông Lô quan trọng, cột thép DO có chiều cao lên tới 130m và trọng lượng 351,6 tấn. Với khối lượng và độ cao như vậy, công tác thi công đòi hỏi phải huy động thiết bị cẩu chuyên dụng cỡ lớn, triển khai đồng bộ và tập trung cao độ thì mới hoàn thành được trong khoảng một tháng. Đây là điểm găng lớn của toàn tuyến và yêu cầu phối hợp chặt chẽ giữa các bên.
Ông Phan Hồ Quang- Phó Giám đốc Ban Quản lý dự án Điện 1. Ảnh: Thu Hường
Để hoàn thành dự án vào ngày 19/8 theo chỉ đạo của Thủ tướng Chính phủ tại Công điện số 81, ông Quang cho biết, các nhà thầu, tư vấn giám sát và quản lý dự án đều đang tập trung cao độ, huy động tối đa nhân lực, thiết bị cho thi công.
“Tuy nhiên, dự án hiện đối mặt với nhiều khó khăn, đặc biệt là yếu tố thời tiết. Toàn tuyến thi công đúng vào mùa mưa ở khu vực Tây Bắc, gây trở ngại lớn cho việc vận chuyển vật tư, thiết bị, nhất là tại các vị trí cột trên núi cao, có kết cấu lớn và trọng lượng nặng. Đơn cử như tại vị trí cột 175 thuộc gói thầu số 8, cột cao hơn 100m và nặng tới 170 tấn, việc vận chuyển và lắp đặt vô cùng gian nan”- ông Quang thông tin.

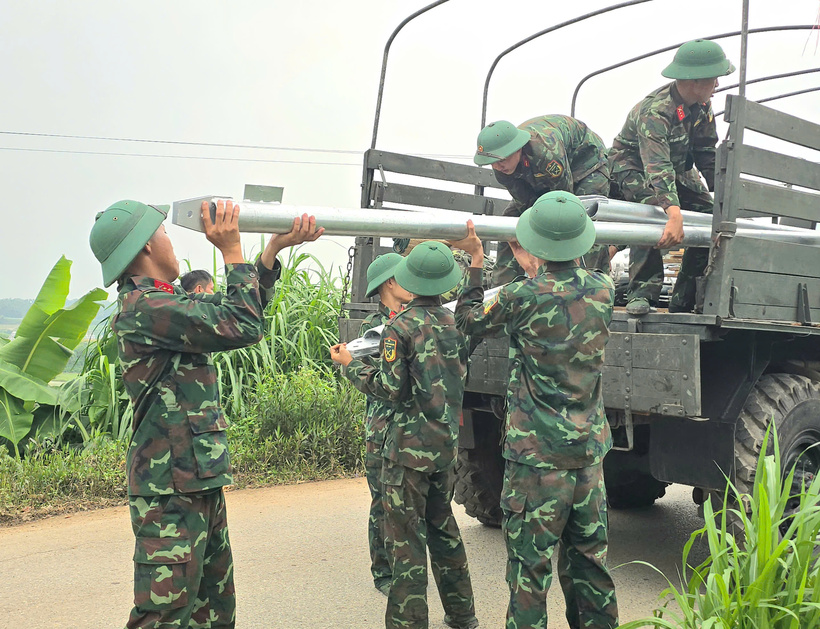

Sự có mặt của quân đội góp phần rất quan trọng trong việc vận chuyển vật liệu, lắp đặt cột, phát quang hành lang tuyến, đặc biệt hỗ trợ đắc lực cho giai đoạn kéo dây sắp tới. “Đây là nguồn lực tăng cường quý báu, giúp chúng tôi thêm vững tin hoàn thành đúng tiến độ Thủ tướng Chính phủ giao”- ông Quang nhấn mạnh.
Dự án đường dây 500kV Lào Cai – Vĩnh Yên đi qua 4 tỉnh gồm Lào Cai, Yên Bái, Phú Thọ và Vĩnh Phúc. Trong suốt quá trình triển khai, dự án đã nhận được sự hỗ trợ rất tích cực từ chính quyền các cấp, từ tỉnh đến xã. Nhờ đó, toàn bộ mặt bằng móng cột đã được bàn giao đúng tiến độ, tạo điều kiện thuận lợi cho việc thi công.

Vị trí 370 là một trong những vị trí khó khăn của tuyến đường dây. Ảnh: Thu Hường
Hiện nay, các địa phương cũng đang khẩn trương hoàn tất thủ tục bồi thường, giải phóng mặt bằng hành lang tuyến, nhằm phục vụ công tác kéo dây. Theo cam kết của các tỉnh, toàn bộ hành lang tuyến sẽ được bàn giao dứt điểm trong tháng 6.
Theo ông Quang, phát huy tinh thần của đường dây 500kV mạch 3, các đơn vị thuộc Quân khu 2 đã phối hợp cùng EVN khảo sát và trực tiếp hỗ trợ thi công.
Ông cho biết, toàn tuyến hiện có nhiều vị trí địa hình phức tạp, bên cạnh một số điểm vượt sông Lô, thì tại vị trí 175 nằm trên địa bàn tỉnh Lào Cai, cột cao 111m, nặng 173 tấn, lại nằm trên đỉnh cao nhất của tuyến, đường vận chuyển lên rất khó khăn.
“Sự hỗ trợ của chính quyền các địa phương và quân đội với phương tiện chuyên dụng là yếu tố then chốt giúp đảm bảo tiến độ thi công, đặc biệt trong điều kiện mưa nhiều, địa hình đồi núi phức tạp”- ông Quang khẳng định.

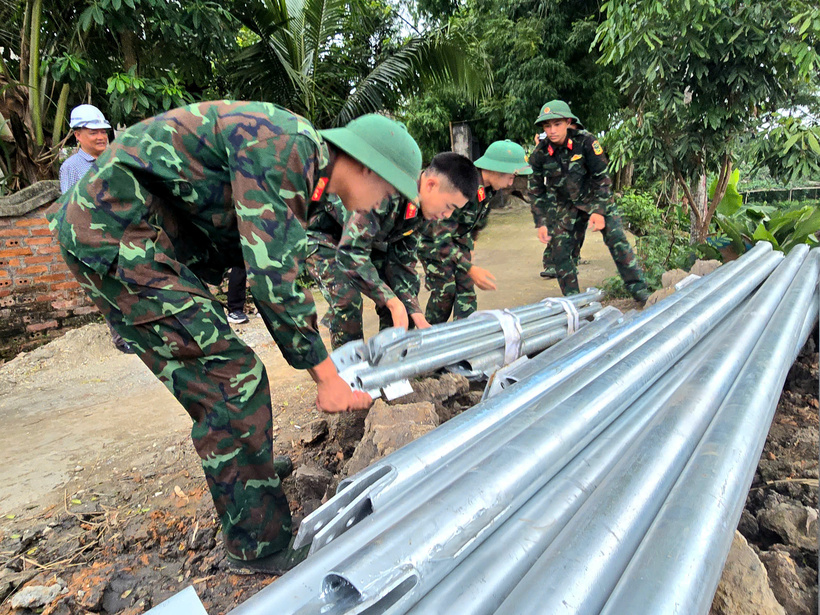

Lực lượng quân đội hỗ trợ vận chuyển thiết bị đến vị trí thi công. Ảnh: Thu Hường
Được biết, hiện lực lượng quân đội thuộc Quân khu 2 đang được huy động để hỗ trợ thi công tại nhiều địa bàn, không phân biệt theo tỉnh.
Tính đến hiện tại, các đơn vị thi công đang bám sát kế hoạch. Tuy nhiên, vẫn còn một vài vị trí có nguy cơ chậm do gặp đá cứng, đường vận chuyển khó đi hoặc thời tiết mưa kéo dài, điển hình là một số điểm thuộc tỉnh Yên Bái.
“Dù vậy, chúng tôi đang tích cực chỉ đạo và phối hợp với các nhà thầu để đảm bảo có thể cơ bản hoàn tất toàn bộ phần móng đúng hạn”- ông Quang thông tin.
Là một trong những đơn vị tham gia hỗ trợ cho dự án, Thượng úy Trần Văn Quyết, Phó tiểu đoàn trưởng, tiểu đoàn 1, Lữ đoàn 297 cho biết, nhiệm vụ cụ thể của chúng tôi là vận chuyển vật tư, trang thiết bị từ kho đến các vị trí thi công cột điện trên tuyến.
Thượng úy Trần Văn Quyết
Theo Thượng úy Trần Văn Quyết, ngay sau khi nhận nhiệm vụ, đơn vị đã tổ chức quán triệt sâu sắc đến toàn bộ cán bộ, quân nhân trong đơn vị về yêu cầu, tính chất đặc biệt quan trọng của công trình. Mục tiêu đầu tiên là bảo đảm tuyệt đối an toàn cho bộ đội trong quá trình làm nhiệm vụ; đồng thời, xác định tinh thần trách nhiệm cao nhất để hoàn thành xuất sắc nhiệm vụ được giao.
Cán bộ, chiến sĩ Quân khu 2 quyết tâm cùng với đơn vị nhà thầu, chủ đầu tư đưa dự án đường dây 500kV Lào Cai- Vĩnh Yên hoàn thành đúng tiến độ. Ảnh: Thu Hường
“Chúng tôi hiểu rằng đây là dự án trọng điểm cấp quốc gia, có vai trò đặc biệt trong bảo đảm an ninh năng lượng cho đất nước, nên toàn đơn vị đều quyết tâm cao độ, không quản ngại khó khăn gian khổ, phối hợp chặt chẽ với các lực lượng liên quan để góp phần hoàn thành dự án đúng tiến độ”- Thượng úy Quyết chia sẻ.
Đế thời điểm hiện tại, dự án đường dây 500kV Lào Cai – Vĩnh Yên đã đúc xong 363/468 móng, đạt khoảng 76% khối lượng. Riêng công tác lắp dựng cột, đến nay đã hoàn thành tại 83 vị trí. Theo ông Quang, gói thầu số 1 đang là điểm sáng của toàn tuyến, với 51/51 vị trí móng đã hoàn thiện và đang triển khai lắp dựng cột đúng tiến độ.
Thu Hường
